第三代核電技術AP1000入華十年
從2007年5月成立國家核電技術公司(下稱國核技)為標志算起,三代核電技術AP1000正式進入中國已有十年。該技術依托項目的四臺核電機組——三門1、2號機組和海陽1、2號機組,目前還未正式投產。最早開工的三門核電站
從2007年5月成立國家核電技術公司(下稱國核技)為標志算起,三代核電技術AP1000正式進入中國已有十年。
該技術依托項目的四臺核電機組——三門1、2號機組和海陽1、2號機組,目前還未正式投產。最早開工的三門核電站1號機組離正式發電仍差一步。該機組即將在8月底迎來關鍵節點——裝料,隨后便可并網發電。
AP1000是Advanced Passive PWR的簡稱,是美國西屋電氣公司(下稱西屋)設計的非能動型壓水堆核電技術,是國際公認的在理論上最先進的核電技術之一,也是目前唯一一項通過美國核管理委員會最終設計批準的第三代核電技術。
2006年11月,中國政府決定引進AP1000技術,并確認為未來中國核電發展的主流技術路線。2007年,國核技成立,作為引進、消化、吸收該技術的平臺,實施相關工程設計和項目管理,并希望能通過創新形成中國核電技術品牌。
2009年3月31日,三門核電站1號機組開始澆注核島第一罐混凝土,成為全球首臺AP1000核電機組。三門1號機組按計劃應在2013年建成投產發電,但由于主泵、爆破閥、飛輪等關鍵設備出現問題,如今已推遲了四年。
在核電發展史,新技術首臺機組的建設進程出現問題,投產時間有所拖延非常普遍。但多位業內人士對界面新聞記者表示,AP1000技術首臺機組拖延如此之久的情況,并不多見。
在AP1000機組遲遲未能投產的四年中,中國核電市場及電力市場都發生了巨大的變化。這一拖,將AP1000技術拖進了越來越尷尬的境地,在中國核電技術中的主流地位、大規模批量化建設的前景,都變得撲朔迷離。
這四年中,AP1000技術等來了最直接的競爭者——“華龍一號”技術。“華龍一號”是中國自主研發的三代核電技術,是中核集團(下稱中核)ACP1000,和中國廣核集團(下稱中廣核)ACPR1000+兩種技術融合的統稱。
2013年,在AP1000機組短時間內投產無望的情況下,為了避免內部競爭,增加中國核電“走出去”的競爭實力,中國國家能源局提出將中核ACP1000和中廣核ACPR1000+技術進行合并的設想。
在“華龍一號”提出之初,其被定位于“出口國外的核電技術”。中核原董事長孫勤公開聲明,“華龍一號”定位出口,在國內只會小批量建設。中廣核董事長賀禹也表示,國內的三代核電技術路線是“一主一輔”:AP1000為主,“華龍一號”為輔。
“這是為了刻意淡化與AP1000的競爭,減少‘華龍一號’示范項目在國內落地的阻力。畢竟,此前高層多次確認為中國核電發展的主流技術路線是AP1000。”一不愿具名的核電業內人士對界面新聞記者表示。
隨著示范項目中核福清5、6號核電機組和防城港3、4號機組的正式開工建設,中核和中廣核對“華龍一號”定位出口的提法發生了轉變。兩家公司高層此后在不同場合多次表示,希望“華龍一號”能夠在國內進行批量化建設。
2006年至今,中國政府未放行任何一臺新核電機組的審批。按照此前提出的目標,“十三五”期間,全國核電將投產約3000萬千瓦、開工3000萬千瓦以上,2020年裝機達到5800萬千瓦,業內預計每年將要開工6-8臺核電機組。
“只有等AP1000首臺機組投產后,AP1000才能獲得新機組審批;‘華龍一號’要想在國內獲得新機組審批,則必須進行真正的融合。”中國核能行業協會一位管理層告訴界面新聞記者。
8月7日,中廣核新聞發言人黃曉飛對第一財經記者表示,“華龍一號”的融合方案已上報到主管部委,也得到主管部委的認可。這意味著“華龍一號”新核電機組的審批向前進了一步。

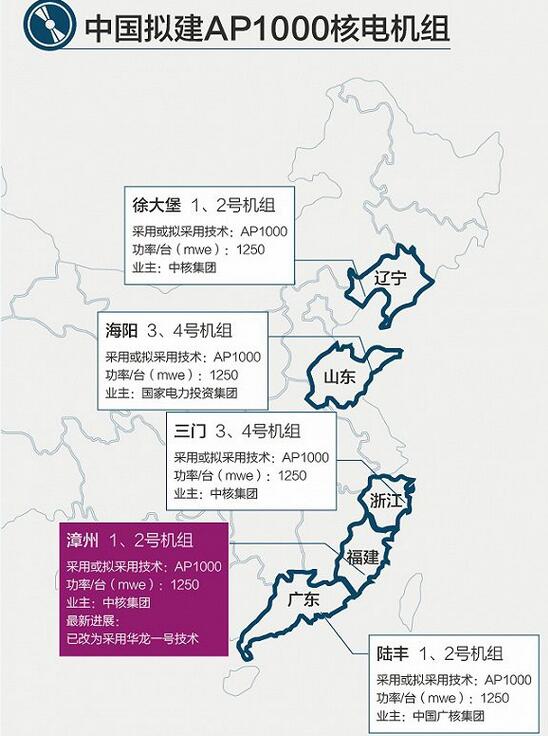

中國擬采用AP1000核電機組分布圖
按照原來的核電規劃,下一批有望獲得審批的核電機組為陸豐、徐大堡、漳州、榮成石島灣核電的各1、2號機組,三門及海陽核電的各3、4號機組。上述機組中,除榮成石島灣采用CAP1400技術外,其它10臺機組原計劃均擬采用AP1000技術。
但形勢在悄然發生變化,漳州核電站決定放棄AP1000技術。
在近期多份涉及漳州核電站的公告中,其擬采用的技術已變成了“華龍一號”。6月29日,中國核工業二四建設公司在官方微信上發表的《中核二四公司核電建造廠址再添新成員》一文中也表述稱,漳州核電項目規劃建設6臺百萬千瓦三代核電機組,將采用“華龍一號”融合技術。
“漳州核電站的業主是中核集團,中核當然更樂意用自己家的技術。”中核集團一位已退休的工程師對界面新聞記者稱。這不免讓人擔心,其他核電站是否會效仿漳州核電站,對技術選擇進行轉變?
除了“華龍一號”技術,AP1000技術還面臨著CAP1400技術的競爭。
CAP1400技術是國核技在消化、吸收、全面掌握AP1000技術的基礎上,通過再創新開發出的具有中國自主知識產權、功率更大的非能動大型先進壓水堆核電技術。
作為《國家中長期科學和技術發展規劃綱要》確定的16個國家科技重大專項之一,國家特批了山東威海市榮成石島灣廠址,擬示范建設2臺CAP1400型核電機組,單機容量可達150萬千瓦。
根據當初國核技與西屋公司簽訂的合同,AP1000技術只能用于國內電站建設,并不能用于出口。CAP1400則不同,它是國核技擁有自主知識產權的技術,在今后主推的技術中,國核技當然更愿意選擇該技術路線。
目前,國核技正在積極爭取石島灣核電項目的開工。但AP1000首臺機組投產時間的拖延,也延誤了石島灣項目的開工。
在國內AP1000機組即將迎來投產曙光,裝料在即之時,海外又傳來美國國內建設的首個AP1000項目暫停建設的消息。
7月31日,美國V.C Summer核電項目的兩大業主,SCANA與Santee Cooper公司同時發表聲明,表示停止建設該項目。
美國國內原本也在建4臺AP1000機組,除了V.C Summer項目,Vogtel核電項目仍在建設中。但Vogtel核電項目也將面臨停建的可能。該項目最大股東Southern Company將在8月底召開董事會,決定是否繼續建設。
上述中核已退休工程師對界面新聞記者稱,因Vogtel項目稍晚于V.C Summer項目,后續工程建設存在不確定性,停建的可能性很大。
西屋公司表示,V.C. Summer項目停建,不會對三門、海陽核電站現階段到最終商運的工作產生任何影響。
AP1000技術的提供方——西屋公司,于今年3月29日宣布破產重組,其母公司東芝為其負擔相應債務和責任。這更加劇了AP1000技術后續發展的不確定性。
中廣核一位工程師告訴界面新聞記者,西屋并不是三門、海陽核電項目的總包方,只負責核島的工程設計和部分設備的供貨。相比美國V.C Summer項目,受到西屋破產的影響相對較小,但對國內后續項目仍有一定影響。
美國SCANA與Santee Cooper兩家公司在聲明中均表示,暫停V.C Summer核電項目的主要原因是成本太高,以及后期帶來的不確定風險太大,為避免更大的損失,做出停止建設的決定。
中國四臺AP1000機組的高昂成本,也一直被業內詬病。“拖延了這么多年,光財務成本就很高。”上述中核退休工程師對界面新聞記者表示。
根據環境保護部關于2017年8月7日擬作出的建設項目環境影響評價文件審批意見的公示,三門核電1、2號機組項目總投資達到了約525億元。按照最初的預算,該項目一期工程的總投資為250億元,如今已翻倍。
這讓業內懷疑,三門核電站投產后的發電量,能否覆蓋建設時期的資金投入以及由其產生的貸款利息。
雪上加霜的是,AP1000機組拖延的四年中,中國電力市場上,電力過剩日益突出,核電出現停堆、降負荷運行的情況,也成為中國政府不急于放行審批新核電機組的原因之一。加上新一輪電力體制改革的啟動,核電也加入競價上網的隊伍中,中國核電的經濟性受到挑戰。
核電的消納矛盾,在遼寧紅沿河核電站表現的尤為突出。這座東北地區的第一座核電站,2014-2016年的設備平均利用小時數分別為6220、5026和4518小時,呈現逐年下降之勢。
“今年上半年全社會用電量出現較快增長,全國核電設備利用小時情況有所好轉,但紅沿河核電站電力消納形勢仍不容樂觀。四臺機組中,有三臺被電網要求降功率運行。”紅沿河核電站一位工作人員告訴界面新聞記者。
國內其他核電機組近幾年的發電小時數也出現下降。福建、海南的核電消納也存在問題,寧德核電、海南昌江核電,均有機組被電網要求降負荷運行。
2014年,全國核電設備平均利用率為86.32%,到了2016年,下降到79.55%。根據中國電力企業聯合會統計的數據,2016年,全國核電設備利用小時數為7042小時,同比下降361小時,已是連續3年下降。
除了發電量降低,核電電價失去了原有的競爭力。2013年6月,國家發改委下發通知,對新建核電機組實施統一標桿上網電價政策,全國核電標桿電價最終核定為0.43元/千瓦時,這對核電廠的投資形成了約束。過去根據各核電廠成本核算,“一廠一價”的電價機制宣告結束。
此外,隨著中國有序放開發用電計劃,核電需加入競價上網。2016年6月,廣西壯族自治區發布《2016年廣西第二批電力直接交易實施方案》,以集中掛牌競價方式開展電量直接交易,首次引入了核電機組參與競價。為了爭取發電量,防城港核電站與火電同臺競爭,最終報價為0.264元/千瓦時。
2016年9月,遼寧省物價局發布《關于煤改電供暖項目到戶電價的通知》,確定紅沿河核電通過市場交易形成的上網交易電價僅為0.18元/千瓦時。這與紅沿河1號機組在2013年投入運行時批復的0.427元/千瓦時的上網電價相比,相差甚遠。
面對這種日趨激烈的市場競爭,新建核電站的成本控制顯得尤為重要。從目前已經在建的AP1000核電機組而言,成本控制并不容易。“即使之后批量化建設能降低部分成本,但由于其非能動等方面的設計,成本依然較高,面臨的競爭壓力很大。”上述中核退休工程師對界面新聞記者說。
“畢竟,AP1000是國家投入了巨大的人力、物力成本引進的技術,后續項目應該還是要再建設。”上述中國核能行業協會人士稱,“但最后還是要看企業自己的選擇”。

責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
-
11個試點項目!河北省2021年度電力源網荷儲一體化和多能互補試點項目公示名單
2021-12-22電力源網荷儲一體化和多能互補試點項目 -
能源服務的線上線下
2021-12-20能源服務 -
廣東:支持建設電、熱、冷、氣等多種能源協同互濟的綜合能源項目 培育綠色交易市場機制
2021-12-20多種能源協同
-
11個試點項目!河北省2021年度電力源網荷儲一體化和多能互補試點項目公示名單
2021-12-22電力源網荷儲一體化和多能互補試點項目 -
廣東:支持建設電、熱、冷、氣等多種能源協同互濟的綜合能源項目 培育綠色交易市場機制
2021-12-20多種能源協同 -
浙江“兜底”售電為何有人點贊有人不爽?
2021-12-20售電
-
分錢、分糧、分地盤…大秦電網招募售電合伙人
2021-01-28大秦售電,招募,貴州區域,合伙人,限50個,名額,月入上萬,不是夢 -
10月份用電量延續較快增長態勢 國民經濟持續恢復向好
2020-11-17全社會用電量,國家電網,產業用電量 -
能源市場“負價格”事件分析及啟示
2020-11-03電力現貨市場,電力交易,電改
-
國家發改委給14家單位回函了!完善落實增量配電業務改革政策的八條建議
2021-03-10國家發改委,增量配電,業務改革,政策,八條建議 -
2020年增量配電研究白皮書:河南、云南、山西、浙江、江蘇五省區改革推動成效顯著
2020-11-16增量配電,研究,白皮書 -
貴州電網關于支持務川電解鋁產能指標的建議
2020-11-10務川電解鋁產能指標
-
能源服務的線上線下
2021-12-20能源服務 -
【電改新思維】目錄電價“天花板”掀開后,對電力營銷系統的影響
2021-10-16全面,取消,工商業目錄,銷售電價 -
國家發改委答疑電價改革
2021-10-15國家發改委,答疑,電價改革
-
【電改新思維】目錄電價“天花板”掀開后,對電力營銷系統的影響
2021-10-16目錄電價,電力,營銷系統,影響,電改 -
電改里程碑文件——真的放開兩頭
2021-10-15全面,取消,工商業目錄,銷售電價 -
【電改新思維十七】目錄電價“天花板”被捅破,對市場化電費結算方式有何影響?
2021-05-20電改,電價,市場化電費,結算方式,大秦電網
