華龍一號示范項目現場施工的“硬骨頭” 中廣核人啃下了

2017-12-14 11:10:18 來源:中廣核   點擊量: 評論 (0)
12月13日,華龍一號示范項目防城港核電傳來捷報,穹頂?shù)跹b之前最重要也是最有難度的節點——防城港3號機組反應堆廠房內部結構+11 6米板混凝土澆筑順利完成。至此,這項在2017年中仍被評估為很難及時完成的高目標

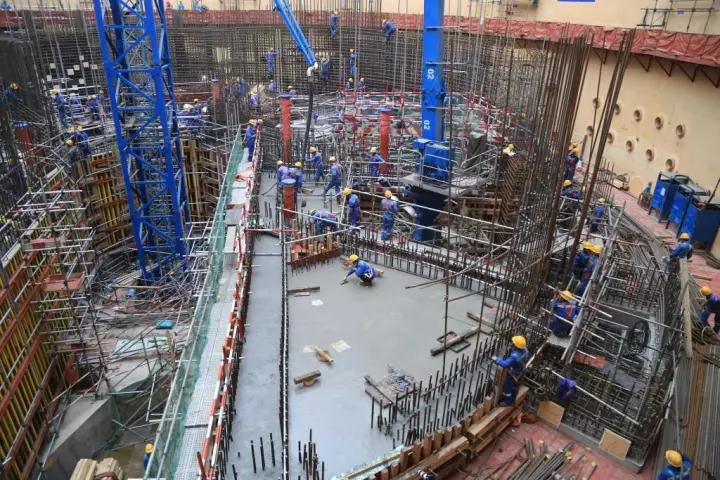

12月13日,華龍一號示范項目防城港核電傳來捷報,穹頂?shù)跹b之前最重要也是最有難度的節點——防城港3號機組反應堆廠房內部結構+11.6米板混凝土澆筑順利完成。至此,這項在2017年中仍被評估為很難及時完成的高目標,最終被提前11天拿下。



據了解,這項施工從內部結構-5.24m底板至+11.6m板施工完成,共用時8.5個月。中廣核工程有限公司防城港項目部總經理朱澤亮表示,在防城港3號機組土建施工階段,這項施工的技術要求最高、工藝最復雜、工作量最大,其最終提前完成實屬不易,是全體中廣核工程將士拼盡全力一點點干出來的。

在“在啃下這塊硬骨頭”的過程中,現場施工團隊遇到了很多前所未有的挑戰。一方面,廠房抗震設計的高標準使得內部結構的鋼筋密度顯著增加,鋼筋、預埋件、錨固件與貫穿件交織在一起,令安裝定位更難。另一方面,占關鍵路徑的“先貼法”不銹鋼覆面的工程量,同比以往項目增加了很多倍,也使得現場施工推進十分艱難。

直面困難,中廣核人沒有退縮。一方面從資源調配和安全質量等方面進行全力保障,另一方面則進一步精細化施工計劃,現場施工按小時進行跟蹤。除此之外,現場采用的CCP(設計配置控制)、PRAN(項目風險預先通知單)等全新的管控方法,通過提前分析、識別、風險預警,充分運用成熟的設計、工藝和技術,也極大助力了現場施工效率和質量的提升。

與此同時,華龍一號示范項目團隊自項目開工以來,全面落實中廣核“安全第一、質量第一、追求卓越”的要求,各部門密切協同,“黨員協同攻堅隊”發揮先鋒模范作用,為安全、優質、高效推進華龍一號示范項目建設做出積極貢獻。

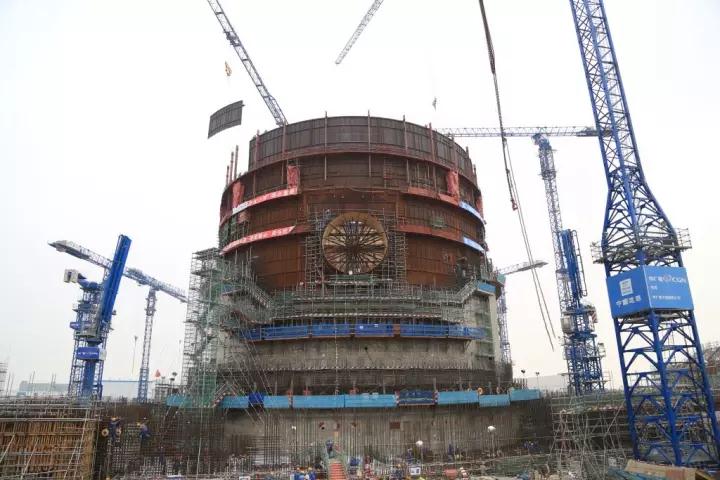

隨著防城港3號機組反應堆廠房內部結構+11.6米板混凝土澆筑順利完成,后續華龍一號示范項目現場施工的重心將轉向防城港3號機組穹頂?shù)跹b。據了解,目前中廣核工程有限公司已成立華龍一號示范項目防城港3號機組穹頂?shù)跹b委員會,相關準備工作正有序推進。

原標題:華龍一號示范項目現場施工的“硬骨頭”,中廣核人啃下了
